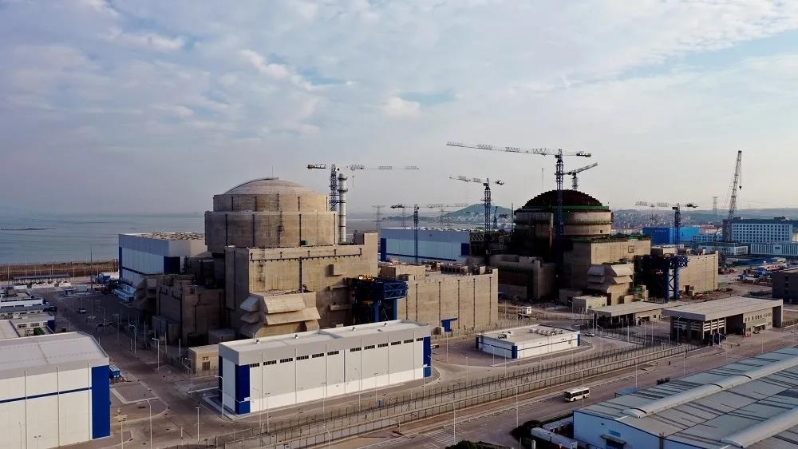

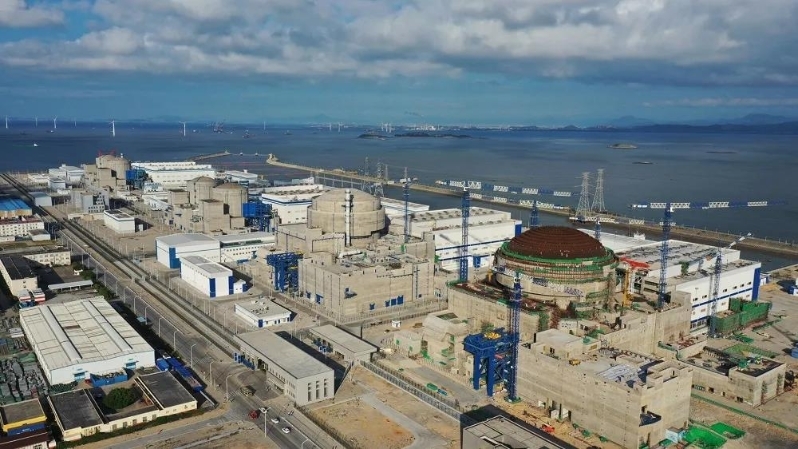

華龍一號全球首堆首次達到臨界狀態

發布時間:2020-10-21 信息來源:默認部門

  10月21日15時09分,華龍一號全球首堆中核集團福清核電5號機組首次達到臨界狀態,標志著機組正式進入帶功率運行狀態,向建成投產邁出了重要一步。

  核電站核反應堆臨界類似常規火電廠鍋爐的點火過程,也如同心臟起搏。臨界后,作為反應堆的“心臟”——堆芯將開始持續“跳動”,反應堆處于帶核平衡運作狀態。

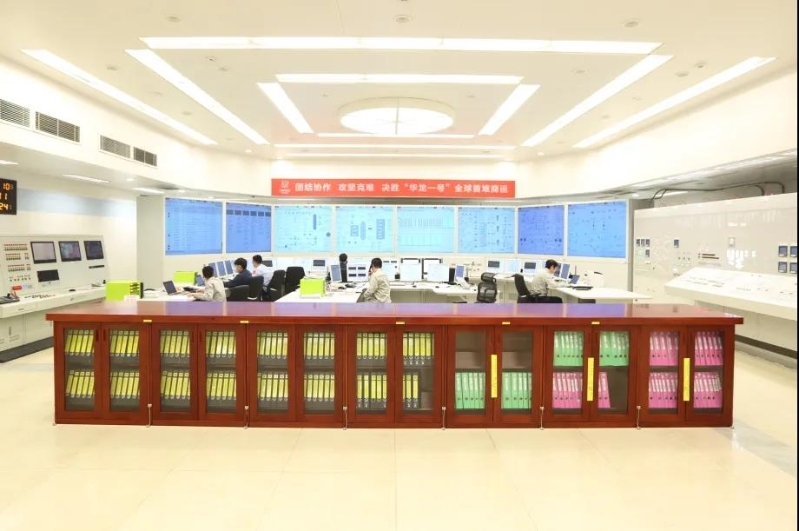

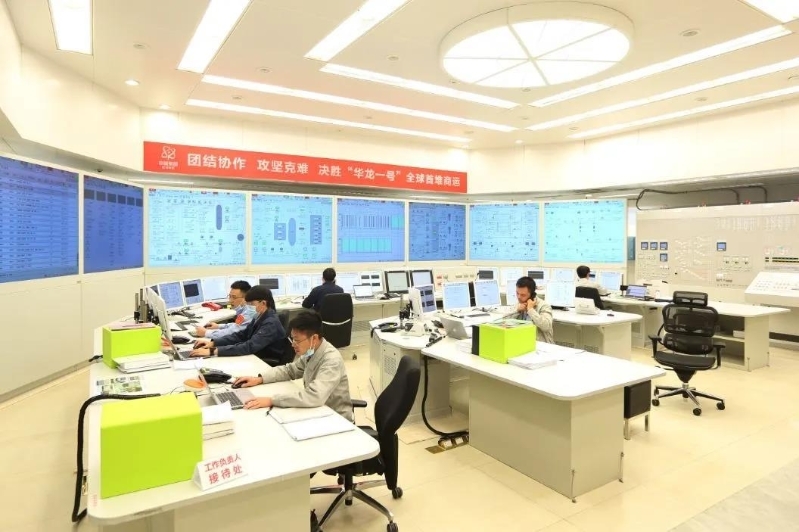

  經國家核安全局批準,華東核與輻射安全監督站核查釋放,5號機組開始反應堆達臨界操作。通過稀釋一回路硼濃度和提升控制棒操作,反應堆首次達到臨界狀態。機組臨界過程中,福清核電及各參建單位堅持“安全第一、質量第一”的原則,秉承“責任、安全、創新、協同”核心價值觀,發揚嚴慎細實的工作作風,嚴格按照技術規程操作,全過程平穩有序,系統運行參數正常。

  華龍一號是我國完全具備自主產權的三代核電技術,是我國核電走向世界的“國家名片”。目前,中核集團華龍一號海內外工程進展有序進行,建設工程安全和質量處于良好受控狀態。

  據了解,2015年5月5日國家核安全局頒發福清核電廠5號機組建造許可證,2015年5月7日福清核電5號機組核島基礎澆灌第一罐混凝土(FCD),華龍一號全球首堆終于生根落地。2020年9月10日,福清核電5號機組順利完成177組燃料組件裝載,標志著華龍一號進入主系統帶核調試階段。

  在我國自主三代核電研發與工程建設的艱辛歷程中,中核集團華龍一號團隊在每一個關鍵時刻,從未缺席、從不退縮。在首次臨界后,中核集團將繼續以嚴慎細實工作態度確保核安全,為后續關鍵節點保駕護航,穩步推進華龍一號全球首堆并網、商業運行。(文:羅楠 何成希 張曉華 余平 影:過東海)
